SDDC挤密桩的质量控制要点
项目名称:兴平小镇
本工程使用SDDC工法施工,已消除该场地基础的黄土湿陷性。施工中使用锤重10吨的橄榄形锤,提升高度不少于15米,采用冲击成孔至设计深度。布桩方式以梅花形布置,用橄榄形重锤分层夯实,与灌注桩重合的SDDC桩身采用素土,其采用现场填料,填料不得对桩基有腐蚀作用,成桩直径1600mm ,施工间距为2400mm。
一、SDDC法工艺流程:
施工准备→测定地基处理前土的平均含水量、地基处理前土的平均干密度及土的最优含水量→确定注水孔布置方案(试孔)→场地平整→孔位绵号及施工放样→钻机就位→钻孔→移位→验收身回填滤料→单孔注水量计算→孔内注水及渗透增湿→地基土处理后含水量检测→确定挤密桩布置方案(试桩)→桩位编号及施工放样→桩机就位→SDDC桩成孔→>桩体材料分层夯填→成桩→>验收及检测。
二、施工准备阶段监理控制要点:
1)审查施工单位编制的施工组织设计或SDDC桩施工方案。
2)审查施工单位是否具备相应的施工资质,施工人员的资格证件是否符合规定。
3)审查施工单位测量所用的仪器使用期限是否在检定周期内,并要求施工单位提交检定合格证书。
4)要求施工单位上报测量控制成果资料及桩定位放线资料,并对测量控制成果及定位放线。
5)检查机架上是否做出控制的标尺,以便随进行观测、记录及检查钻杆入土深度情况。
6)要求施工单位对地基土和回填土进行地基处理前土的平均干密度、地基处理前土的平均含水量、土的最优含水量(%)及最大干密度进行委托试验,此过程必须有监理工程师现场见证取样,且送有资质的试验单位进行试验。

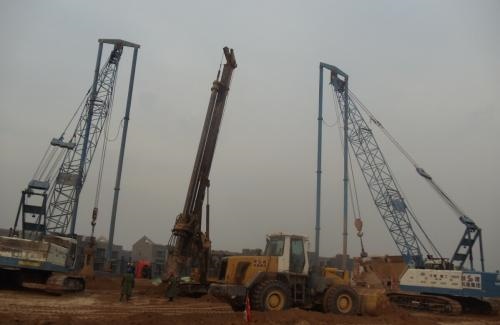

7)检查地基处理施工所用机械性能、数量能否满足需要。
8)检查施工单位选取的回填土料是否满足设计要求,填料严禁釆用透水性材料(如碎石土、砂土、矿渣、煤渣、石渣、石块)及杂填土、耕种土、盐渍土、冻土等。
9)要求施工单位进行试桩,通过试桩达到以下目的选择经济、合理的地基处理施工工艺,通过试桩,获得地基处理设计的技术和经济分析资料,为地基优化设计和施工提供经验和依据,为设计提供施工阶段所必需的设计参数,为工程桩大面积施工提供可靠的施工工艺参数,编制SDDC素土挤密桩工程监理实施细
三、施工阶段监理控制要点:
1、检查注水孔位及SDDC桩位放线是否符合设计要求。
2、检查孔位编号是否满足每个孔位编号的唯性。
3、检查注水孔及SDDC桩孔直径、深度、垂直度是否符合设计和规范要求。
4、检查增湿孔成孔后的回填滤料级配是否良好,不符合设计要求的漉料严禁回填于注水孔内。
5检查注水时水表是否安装,注水记录是否准确,注水量是否达到计算出的理论注水量。
6、SDDC桩孔夯填前,应检查孔底是否流入了夯填料或杂物,造成虚桩;检查桩孔缩径、塌孔是否进行了复桩处理。
7、检查有无漏桩、空夯等,桩深达到设计深度后,必须对桩底进行空夯,使桩端形成扩大头,再将填料分层填入桩孔夯实。
8、检查回填土料含水量是否符合最优含水量±2%的要求,检查分层回填厚度和夯击次数是否符合要求。
9、经过成孔检查后,应填好桩孔施工记录。然后盖好孔口盖板,并要防止在盖板上行车或走人,确保现场的施工安全。
10、桩孔夯填应实施旁站监理,并按规定做好旁站记录。
四、工程验收阶段监理控制要点:
1、SDDC桩在湿陷性黄土地基处理验收应符合规范要求的验收标准。
2、专业监理工程师应检查、验收施工单位报的SDC桩分项工程所含检验批施工质量,并!早字认可。
3、SDDC桩施工完成后,应由建设单位委托有资质的检测单位根据《孔內深层强夯法技术规程》对复合地基承载力、孔内填料压实系数、桩间土挤密系数进行检测,监理工程师在现场见证试验检测过程。检测单位出具检测报告。
4、审核施工单位提交的工程验收资料。内容包括:SDDC桩竣工平面图、测量记录、施工记录、工程质量记录、隐蔽验收记录、分项工程质量检验评定表、复合地基承载力报告、孔内填料压实系数及桩间土挤密系数报告、地基土及桩孔填料击实试验报告、含水率检测报告、设计变更通知、事故处理记录等是否完整,符合要求。
5、总监理工程师组织建设、勘察、设计、施工、监理、检测等单位有关人员对SDDC桩地基处理工程进行验收,并签署相关验收记录。
上一条: 地基处理方法汇总
下一条: 强夯施工的注意要点有哪些
