欢迎访问湖南江固基础工程有限公司官方网站!客户对每件产品的放心和满意是我们一生的追求,用我们的努力,解决您的烦恼!
Banner
首页 > 新闻动态 > 内容

(上)路基重(强)夯试验路段施工方案

一、重(强)夯试验目的



为了确定优化重(强)夯施工设计参数,获取施工最佳方法,并以此做为指导以后的施工。



二、试验路段的选定及工程概况



根据本标段的具体情况,决定将强夯试验路段设在K3+220K3+460,它是地表含水量大,Ⅱ级非自重湿陷性黄土地段,纵向坡度为1.4% ,平均填土高度1.91m。重夯实验段设在E匝道EK0+150EK0+180处。



三、主要工程数量



重夯实验段面积为800㎡ ,强夯实验段面积为800



四、施工准备



施工机械和人员已经到位,机械设备经检修保养性能良好,施工便道畅通,本段清表已完成,线路中桩与边桩已放出,并已用白灰洒线布格。



五、技术参数



1、强夯的夯锤采用圆形,夯锤重160KN,底面直径2.5m,夯间距为1.5m,即两夯点圆心之间距离为4m;重夯的夯锤选用重160KN、底面直径2.5米,夯击次序为一夯挨一夯进行。



2、夯实指标



1)强夯落距为10m,以最后三击夯沉量小于5cm,且累计夯沉量不得小于试夯时各点平均总夯沉量的95%作为停夯标准。



2)当重夯填土高度小于3米时,落距为5米,当填土高度大于3米时,落距为6米,以最后二击夯沉量不大于2cm为停夯标准。



六、施工人员及施工机械



1、强夯实验段由项目部重夯一队进行施工,重夯实验段由项目部重夯二队进行施工.人员由队长、技术员、安全员、机械操作手组成。



2、施工机械



机械采用带有自动脱钩装置的覆带式强夯专用设备,并在臂杆端部设置辅助门架或采取其他安全措施,防止落锤时机架倾覆。



重夯一队投入强夯机械3台;



重夯二队投入强夯机械3台;



重夯三队投入强夯机械3台;

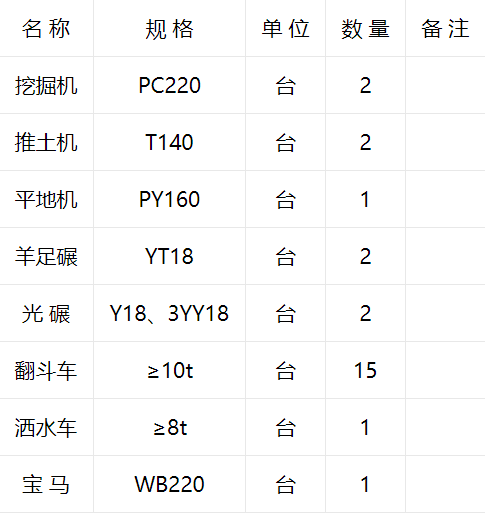

并由土方二队负责强夯后的地面平整、碾压。详细机械情况详见《进场施工机械设备表》。

微信截图_20221110143732
